先说三个重点
EPC总包价格对比,不能只看总价那一栏。同样日处理五百吨的铬矿选厂,一份报九百万,一份报一千三百万,差价四百万。差价可能来自配置深度不同,也可能来自报价口径不同,还可能是低价切入后面加项。报价透明的总包方,会把费用拆开列清楚,设计费多少、设备费多少、土建费多少、安装费多少、调试费多少,每一项都有明细。无套路的核心是配置写死、口径统一、增项有依据。
两份报价单放在一起,第一件事是看口径一不一样。
含不含税。有的报不含税价,有的报含税价。税率百分之十三,一百万的不含税价和含税价差十三万。不统一口径,比出来的是假便宜。
含不含运费。设备从厂家到矿山的运费,有的含在报价里,有的另算。偏远矿区运费几十万,这一项不统一,比价没意义。
含不含土建。有的EPC报价只含设备和安装,土建业主自己搞。有的含土建。土建占总投资百分之二十到二十五,这一项不统一,总价差几百万。
含不含安装调试。有的报价含安装调试,有的安装另收费,调试再另收费。安装费占设备原值的百分之八到十二,调试费三十到五十万。
含不含尾矿库和环保设施。尾矿库和环保设施占总投资百分之十到十五,有的含,有的不含。
把五项口径统一之后再比总价,才比得出真实差距。

报价透明的总包方,会把费用拆开列清楚。
设计费。选矿试验费、工艺流程设计费、总图布置费、土建结构设计费、供电供水设计费、尾矿库设计费。日处理五百吨的选厂,设计费三十五到七十万。
设备采购费。主机、辅机、备件、材料、电缆、管路。按流程段列,破碎段多少、磨矿段多少、重选段多少、磁选段多少、脱水段多少、辅助设备多少。日处理五百吨的选厂,设备采购四百到五百万。
土建施工费。厂房基础、设备基础、料仓、水池、道路、挡墙。按项目列,土方多少、混凝土多少、钢结构多少。日处理五百吨的选厂,土建两百到两百五十万。
安装工程费。设备安装、管路连接、电缆敷设、非标件制作、保温防腐。按项目列。日处理五百吨的选厂,安装费八十到一百万。
调试和达标费。单机试车、联动试车、带料试车、达标达产考核。调试费三十到五十万。
管理费和利润。总包方的项目管理费、资金成本、合理利润。占总投资百分之八到十二。
把这几块列清楚,业主才知道钱花在哪。
报价低的总包方,不一定性价比高。低价切入后面加项,是常见套路。
第一个套路是配置缩水。同样叫标准型配置,低价的总包方配两段重选,正常配三段。设备数量差一倍,报价当然低。回收率差五到八个百分点,一年少收几十万到几百万。
第二个套路是材质降档。同样叫BL一千五百型螺旋溜槽,正规的玻璃钢厚度八到十毫米,低价方案用五到六毫米。正规的支架用国标钢材,低价方案用非标钢材。材质差一档,寿命差一半。
第三个套路是辅机降档。主机用品牌,辅机用杂牌。电机、减速机、渣浆泵这些辅机,品牌和杂牌价差百分之三十到五十,寿命差一倍。辅机坏了,整条线停机。
第四个套路是土建漏项。报价里土建只列厂房基础,设备基础、料仓、水池、道路、挡墙另算。这些加起来占土建费的百分之三十到四十。
第五个套路是安装漏项。报价里安装只含设备就位,管路、电缆、非标件、保温另算。这些加起来占安装费的百分之四十到五十。
第六个套路是调试另收费。报价里不含调试,调试另收三十到五十万。达标考核不通过,整改费用业主承担。
第七个套路是工期拖延。价格压太低,总包方排产往后排,工期一拖再拖。延期没有违约责任,业主资金成本高。
第一个标准是费用拆分。设计费、设备费、土建费、安装费、调试费、管理费,每一项单独列,不打包成一个总价。
第二个标准是设备清单详细。设备清单作为报价附件,逐项写型号、规格、数量、材质、品牌。不写品牌的,注明材质和做工标准。不写数量的,注明按什么标准配。
第三个标准是口径明确。含不含税、含不含运费、含不含土建、含不含安装调试、含不含尾矿库,每一项写清楚。不含的项,注明由谁负责。
第四个标准是增项有依据。什么情况算增项,增项费用怎么算,写进合同。矿石性质跟试验样品不一致算增项,场地条件跟勘察报告不一致算增项。增项条款写清楚,后面加钱有依据。
拿到几份报价单之后,逐项对比。
比设计费。设计费差百分之二十到三十正常,差一倍要问为什么。设计费低的,可能是套用通用方案,没做针对性设计。
比设备采购费。设备采购费占大头,差百分之十到十五正常。差百分之三十以上,要么配置缩水,要么设备降档。把设备清单逐项对,看差在哪。
比土建施工费。土建费受场地条件影响大,平地建厂和山地建厂差百分之二十到四十。口径统一之后再比,不然比出来的是假差距。
比安装工程费。安装费占设备原值的百分之八到十二,差百分之五以内正常。差百分之十以上,要么安装范围不同,要么人工单价不同。
比调试达标费。调试费三十到五十万,差百分之二十以内正常。报价里不含调试的,把调试费加上再比。
比管理费和利润。管理费和利润占总投资百分之八到十二,差百分之三到五正常。太低的,要么总包方不赚钱抢单,后面加项;要么管理投入少,项目质量没保障。
比付款节奏。预付百分之三十和预付百分之五十,价差百分之三到五。预付比例高的价格低,预付比例低的价格高。付款节奏统一之后再比总价。
高性价比不是报价最低,是花的每一块钱都有对应的价值。
配置不缩水。设备清单逐项写清楚,型号、规格、数量、材质、品牌都有。该配三段重选配三段,该上磁选上磁选。不为省几十万砍配置,砍掉的配置后面用回收率还。

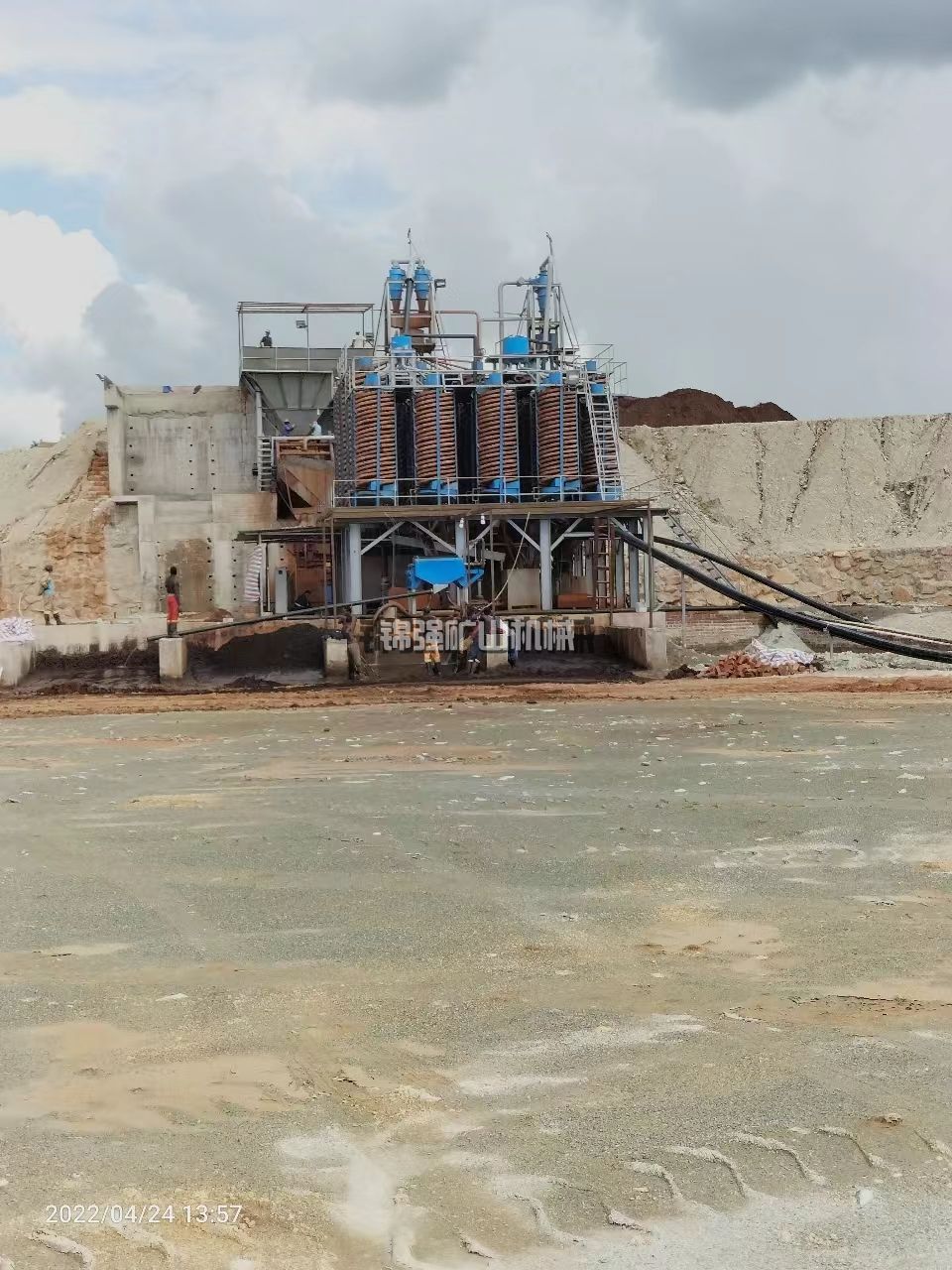

工艺匹配矿石。按选矿试验结果定工艺流程,不是拿通用方案套。含泥量高的上洗矿段,嵌布粒度细的上联合工艺。工艺匹配,回收率才达标。
工期有保障。合同写清楚开工日期、竣工日期、达标日期,延期按天扣款。工期短两到四个月,资金成本低,早投产早回本。
达标有承诺。写清楚考核指标、考核时间、考核方法、整改期限、整改费用谁承担。敢承诺达标的总包方,对自己的工艺和配置有信心。
售后有响应。设备坏了多久到现场,备件供应周期多长,质保期多久。这些写进合同,比报价低几万块重要。
报价透明。费用拆分列清楚,设备清单详细,口径明确,增项有依据。不搞低价切入后面加项的套路。
价格谈好了,合同写清楚才作数。
第一,先谈配置再谈价。配置没定就谈价,谈的是空气。配置定死之后再谈价,双方都知道钱花在哪。
第二,整线一家供。破碎、磨矿、重选、磁选、脱水,一家总包方全供。责任明确,接口匹配,比业主分项采购省百分之十到十五。
第三,国产设备优先。破碎机、球磨机、螺旋溜槽、摇床、磁选机、压滤机,国产技术成熟。国产全套的总持有成本最低。球磨机预算充足可以考虑进口,重选设备没必要。
第四,付款节奏换优惠。预付比例高的,价格好谈。预付百分之五十和预付百分之三十,价差百分之三到五。全款预付的,优惠幅度更大,但要留质保金。
第五,长期合作换优惠。后续还有扩建或新项目的,跟总包方谈长期合作价。第一单让利少一点,后续订单价格锁定。

费用拆分作为合同附件,设计费、设备费、土建费、安装费、调试费、管理费逐项列。
设备清单作为合同附件,逐项写型号、规格、数量、材质、品牌。
技术参数作为合同附件,写清楚处理量、功率、转速、分级细度、回收率指标。
达标达产考核条款写清楚考核指标、考核时间、考核方法、整改期限、整改费用谁承担。
工期和违约责任条款写清楚开工日期、竣工日期、达标日期、延期怎么赔。
变更和索赔条款写清楚什么情况算变更、变更费用怎么算。
质保和售后条款写清楚整机质保多久、易损件质保多久、响应时间多长、备件供应周期多长。
报价口径条款写清楚含不含税、含不含运费、含不含土建、含不含安装调试、含不含尾矿库。
获取透明EPC报价对比
把你的日处理量、原矿品位、含泥量、给矿粒度、成品要求、场地条件、供电条件、环保要求发过来,我们可以给你一份EPC费用明细和对应的工艺流程方案。费用拆分列清楚,设备清单详细,口径明确,增项有依据。铬矿处理EPC总包价随钢材市场、汇率和项目条件有波动,具体报价需要按项目参数来核。参数齐全的话,费用明细和方案当天能出。
